办公室综合布线原则与实施方法, 办公室综合布线系统(Premises Distributed System,简称PDS)是一种集成化通用传输系统,利用双绞线或光缆来传输信息,可以连接电话、计算机、会议电视和监视电视等设备的结构化信息传输系统。今天上海办公室装修公司小迪给大家介绍相关办公室综合布线知识办公室网络布线原则、办公室网络布线方法、办公室网络布线的实施等相关内容。
办公室网络布线原则
1、综合性;办公室布线需要满足各种不同模拟或数字信号的传输需求,将所有的语言、数据、图象、 监控设备的布线组合在一套标准的布线系统上, 设备与信息出口之间只需一根标准的连接线通过标准的接口把它们接通即可。
2、可靠性;办公室布线系统使用的产品必须要通过国际组织认证,布线系统的设计、安装、测试以ANSI EIA/TIA 568A及GB/T50311-200为布线标准、遵循国内的布线规范和测试规范。
3、灵活性;每个办公地点到底使用多少个信息点,办公室布线不仅满足用户当前需求,也要符合用户对未来信息系统统的期望;而且数据、语音双绞线布线应具有可换性,构成一套完整的布线系统。
4、合理性;办公室强弱电的布线走向要合理搭配,互不干扰,而且要外形美观;用户同时使用计算机的电源、电话、网线要方便操作、便于以后的运行维护。
5、有线和无线的互补性;根据大楼的具体建筑环境和办公要求,长期还是临时使用网络等情况下,决定采用有线的布线还是无线;一般来说,是将有线和无线结合起来,发挥各自的特长,来达到我们上网办公的目的。‘
办公室网络布线方法/步骤
1、确定信息点的数量和位置,信息点的数量和位置要从将来的应用方面考虑,将来办公室或者车间,人员工作的地点,应采用就近原则,并且在布线或者信息点的位置 ,尽量与强电分开,避免干扰
2、确定机柜或者信息点的集中位置。机柜的摆放位置一般都是信息点最后的集中点,本次布线,综合考虑,该信息集中点最好从节省线材,易于维护方面考虑,确定在了布线区域的中间位置。
3、计算线材长度。在开始前应考虑到所需网线及电话线的长度,多看图纸,做到心中有数,然后结合现场的情况,考虑到拐角,线路的实际铺设路径,以及最后的预留,计算出线路的大概使用长度。
4、做好标记。在实际操作开始前,应在图纸上表明每个信息点的位置,以及所走的路径,最重要的是,要在网线和电话线上做好用套线管或者是线标在线路两端做好标记,该标记最好是不易被抹掉,否则将来在维护的过程中,造成找不到所需的线,或者找到线后与实际情况不符。
5、考虑最长线路的距离。本次布线过程中出现的这样的问题,公司机房到二楼办公区域,使用双绞线进行通信,众所周知,质量好的双绞线在100米范围内,通信速率才有可能达到百兆,本次,机房到二楼长度约为90米,担心速率达不到百兆。
6、铺设路径。办公区域的天花板为活动石棉板,所有线路均在墙壁穿出后,直接直线通向走廊两侧,在走廊两侧进行汇总,送入办公区域中心处的机柜。
7、该办公区域通信问题。目前暂定将来在投入使用后,使用二层交换机和机房的三层交换机相连,划分vlan,使该办公区域与其他区域广播隔离,便于维护和管理。
8、会议室的考虑。由于该会议室比较大,说话有回音,上海办公室装修公司建议使用吸音材料较为科学的对会议室的地板及墙壁进行处理,为以后的电话会议或者是网络视频会议进行考虑。
办公室网络布线的实施
1、办公室布线的需求;办公室布线的信息插座作为布线系统的水平子系统一部分,不管企业的办公应用如何变化,办公室综合布线需要满足我们以下要求。对电话的要求:利用电话交换机,将企业与外界有效地联系起来,同时方便内部通话。对电脑网络的要求:综合布线采用星形结构,能支持现在及今后的网络应用---- 10Mb以太网、 100Mb快速以太网、1000Mb千兆位以太网。对图像传输方面的需求:模拟图像、数字图像、会议电视等。
2、信息插座的安装位置;对于办公楼环境而言,办公空间有大开间,也有四壁的小房间。对这两种形式下的工作区子系统的面板安装采用不同的安装方法。小房间不需要分隔板,信息插座只需安装于墙上;对于大开间而言,选用以下两种形式的安装方法:1)信息插座安装于地面上要求安装于地面的金属底盒应当是密封的、防水、防尘并可带有升降的功能。此方法对于设计安装造价较高。并且由于事先无法预知工作人员的办公位置,因此灵活性不是很好,建议根据房间的功能用途确定位置后,作好预埋,但不适宜大量使用,以免影响美观。2)信息插座安装于墙上此方法在分隔板位置未确定情况下,可沿大开间四面的墙面每隔一定距离均匀地安装RJ45埋入式插座。RJ45埋入式信息插座与其旁边电源插座应保持20cm的距离,信息插座和电源插座的低边沿线距地板水平面30cm。信息模块与双绞线压接时,注重颜色标号配对,进行正确压接。连接方式分为568A和568B两种方式,两种方式均可采用,但注重在一套系统方案中只能统一采取一种方式。

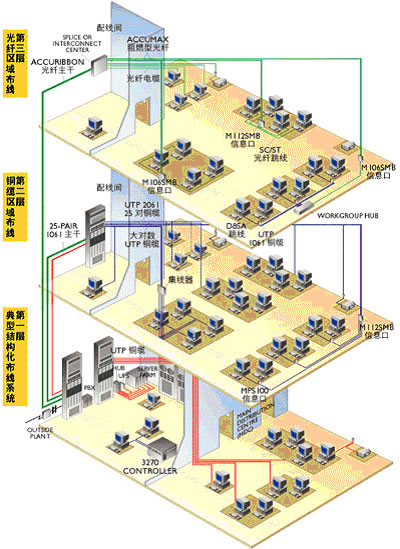

3、办公室布线电缆走线方式;办公室电缆可以直接走天花板架,放入线槽,埋入墙中,工业标准答应在接近连接地方引入结合点。1)采用走吊顶的轻型槽型电缆桥架的方式这种方式适用于大型建筑物。为水平线缆提供机械保护和支持的装配式槽型电缆桥架,是一种闭合式金属桥架,安装在吊顶内,从弱电竖井引向设有信息点的房间,在由预埋在墙内的不同规格的铁管,将线路引到墙上的暗装铁盒内。线槽的材料为冷轧合金板,表面可进行相应处理,如镀锌、喷塑、烤漆等,线槽可以根据情况选用不同的规格。为保证线缆的转弯半径,线槽需配以相应规格的分支配件,以提供线路路由的转弯自如。为确保线路的安全,应使槽体有良好的接地端,金属线槽、金属软管、金属桥架及分配线机柜均需整体连接,然后接地,如不能确定信息出口准确位置,拉线时可先将线缆盘在吊顶内的出线口,待具体位置确定后,再引到信息出口。2)采用地面线槽走线方式;这种方式适应于大开间的办公间,有密集的地面型信息出口的情况,建议先在地面垫层中预埋金属线槽或线槽地板。主干槽从弱电竖井引出,沿走廊引向设有信息点的各房间,再用支架槽引向房间内的信息点出线口,强电线路可以与弱电线路平等配置,但需分隔于不同的线槽中,这样可以向每一个用户提供一个包括数据、话音、不间断电源、照明电源出口的集成面板,真正作到在一个清洁的环境中,实现办公自动化。

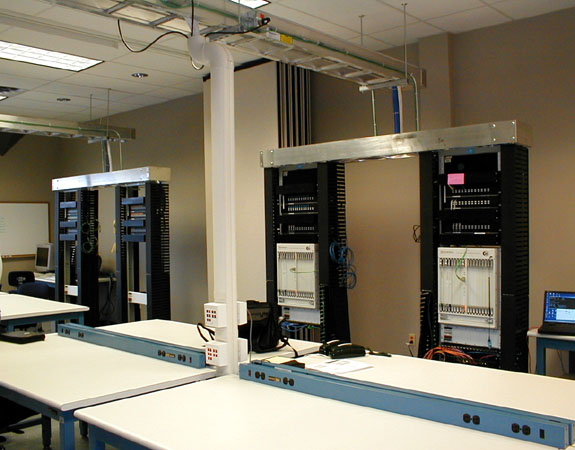

4、办公室综合布线配线架及网络设备的选用;为便于管理,大开间办公室需要设置配线管理设备。信息点数较多时。可选择6-12U的配线柜置于墙角,数据可使用网络交换机扩展端口,必要时可引入带光纤接口的千兆交换机以适应今后网络改造三网合一发展的需要,数据配线架可选择6类或超5类RJ45插座或插座排,光纤配线架必要时可配置;语音方面使用110等打线式配线架分配并管理,当然打线式配线架也可用于管理数据,另可配置电话交换机等语音交换设备扩展电话功能。
5、办公室综合布线其他说明;在每个办公室布置的信息点(信息插座)应当和办公室的电源插座布在同一个水平方向上,而且间距30cm左右,用户的电源和电话线网线等可同时连接,也便于以后维修维护;目前布置每个信息插座最好能采用4口的布线面板,二个网络接口布线(一个外网、一个内网),二个语音点(一个内线、一个外线),并且网络数据与语音布线能够互换使用,也可预留光纤接口。
根据企业的实际需求情况,设计办公室的每个信息点要能对应附近配备的电源插座。有时候在办公室合适的位置还需要布视频点,灭火系统探头以及监控点等。数据布线要在办公室计算机装备数量的基础上考虑10-20%左右的冗余,避免网络建成不久,因端口数量不足而使用集线器、交换机等级联,致使网络性能下降。
迪家装饰专业从事办公空间的室内设计、施工、配饰、售后服务为一体的装饰企业。公司拥有一流的设计团队,高素质的施工队伍竭诚为您提供高质量的服务,了解迪家装饰机构请咨询:400-696-1886 转载请注明出处且要全文复制本不允许有任何改动否则将追究责任文链接地址:http://www.zsokay.com/ptfw/wlbx/20130227284.html
- 上一篇:没有了
- 下一篇:办公室装修综合网络布线方案
- ·办公室文化商务接待礼仪 2014-05-06
- ·办公室装修综合网络布线方案 2013-07-10
- ·办公室综合布线原则与实施方法 2013-02-27
